       1978年1月,京城铁军在建设北京二环路的同时,又承担了北京北护城河治理的艰巨任务。
       这时,北京地下铁道二期工程正在进行装修,地上二环路已开始修路架桥,现又进军护城河的治理,三个战场都是北京市的重点工程。
       这三台大戏同时开场,充分显示了京城铁军“一切听从党召唤,越是艰险越向前”的赤胆忠心和建设首都的智慧和能力。整个北京城都沸腾起来了,人们欢欣鼓舞,奔走相告,期盼着铁军三台大戏“演出成功”!
       一、护城河
       护城河亦称濠,是人工环绕城墙开掘的河。其作用:一是军事防御,这是核心功能;二是水利调控、防洪排涝;三是消防灭火;四是交通运输;五是人文景观;六是环卫旅游(这是近代的理念)。
       护城河在古代世界各国都有。我国最为普遍,有城必有河。典型的城市有:

       南京护城河



       西安护城河

       荆州护城河

       襄阳护城河


       襄阳护城河的宽度是天下之最,平均宽度180米,最宽达250米。
       我国还有很多城市的护城河各具特色,这里不一一叙说。
       二、 北京护城河




          北京的护城河系明王朝在元大都的基础上改造扩建而成,到了清代,城内排水沟渠已成成系统,共有5条护城河,总长41,19公里。
       1,外城护城河(东、西、南、北护城河)。
       下图是清代永定门外南护城河 东城护城河  。


       东城护城河

         2、内城护城河(前三门护城河)。

       3、紫禁城城护城河 (筒子河)。





         天安门 金水河




       北京的护城河不是一潭死水,它有上源(玉泉、白浮泉、密云诸水)。有流向,(自西北向东南与转河、金水河、坝河、通惠河及“四海”相连),是京城水系的重要组成部分。
       4、北护城河
       位于北京市原北城墙的北侧。由于多年淤积污染,严重影响市容、环保和交通。为了和地铁二期工程配套建设,改善北京市北部的市容、卫生和交通环境,北京市政府决定疏浚北护城河,并列为当时的重点工程。

         (上图是解放初期 北京北护城河的照片)

5、北京护城河的治理 早在1949年,解放之初,为解决市区排水,首先对城区河湖水系及近郊河道进行了大规模疏浚整治。
       1953年,北京市确定了按雨水、污水分流制建设下水道的原则。从此,开始修建分流制下水道。
       1965年,北京开始修建地下铁道,从而带来了对北京护城河的大规模改造。 1971年地铁二期工程开工,遂将西护城河复兴门以北4.25公里河道改为暗河(即盖板河,(由铁57团施工)。
       1974年~1984年逐步将东护城河改为暗河,其长度为5.35公里。改暗河的主要原因,是建设地铁二期工程和兴建东、西、北二环路。
       这些护城河改成暗河后,虽然满足了修建地铁的要求,但也破坏了古都北京河道系统格局,减少了城市水面。对此,北京市政府重新编制了城市河湖总体规划,明确把建设区内的河道,定位为环境优美的风景观赏河道。北护城河的治理,就是按照重新编制的城市河湖总体规划进行的。
       三、北护城河治理工程概况
       该工程西起西直门粮库东门围墙,向东经新街口豁口、德胜门、安定门,到东北城角盖板河进口闸,河道全长6965.42米。并建有新街口豁口、德胜门、鼓楼、安定门、雍和宫、北小街豁口等8座跨河桥和安定门、东北城角输水枢纽两处水闸以及北滨河路和北岸雨水、污水、电信管道等配套工程,工程总投资4441.83万元(当年币值)。
       基建工程兵北京指挥部及其改编后的北京城建总公司承担施工任务。该工程分三期进行施工:
       第一期工程西起西直门粮库东门围墙,东至德胜门西侧。由基建工程兵第52大队、55大队担负施工任务。工程于1978年1月开工,当年6月15日通水,1979年底竣工。该段河道长1878米,其中暗河段860.78米,明河段1017.22米。暗河段净空宽7米,高3.5-4.0米,穿越铁路和进出口段为现浇钢筋混凝土箱式钢架结构,其他段为装配式钢筋混凝土钢架。明河段河底及边坡均为预制混凝土方砖铺砌,河底宽7米,深5-6米。同时修建了新街口豁口跨河桥、松林闸、第一轧钢厂南侧雨水管道和西侧道路等配套工程。
       第二、三期工程西与一期工程相接,东至东北城角盖板河进口闸。由基建工程兵第52、53、54、55、61、62、63团及其改编后的北京城建一、二、三公司及机械施工公司施工。工程于1980年11月15日开工,1984年3月15日竣工。该段河道长5087.42米,宽26米,主河道两侧大部为梯形断面钢筋混凝土直式挡土墙,上顶厚40厘米,下顶厚70厘米,高3.7米;在下流有长240.34米的一段为水泥砂浆砌块石挡土墙。河床基础为换填级配砂石,河底大部为预制混凝土底板。在主河道与东北城角盖板河连接处有水闸一座,并建有管理用房。水闸西侧建有人工湖,湖面13334平方米,为便于游览建有一座小型机动车桥(长5米、宽3米)。主河道水闸东侧新建一段盖板河,长45米、内净宽7米、净高3.9米,与东二环盖板河连接。在此段河道,还修建了德胜门、鼓楼、安定门、雍和宫、北小街豁口等跨河桥和滨河路、地下管线等工程。完成投资4029.83万元。
       四、奋战五年奏凯歌
       1、第一期工程由基建工程第52大队、55大队担负施工任务。接受这一任务后,大队党委认真分析形势和任务特点,组织工程技术人员及区队以上干部深入现场踏勘,认真研究施工方案,精心制定施工计划。
       55大队是担任治河的主力部队,全大队集中9个中队的兵力,用人工开挖冰冻淤泥的方法,组织展开大会战。把治理北护城河一期工程分为四个战役:
       第一战役,1月底以前挖完20000多立方米冻土和淤泥;第二战役,完成新街口桥以西构筑物,确保3月15日通水;第三战役,完成新街口豁口公路桥,确保5月15日通车;第四战役,6月15日松林闸通水,实现全线通水。
       当时在"天、地、人" 三个方面都面临着不利的因素:从天时上讲,时值寒冬腊月,天寒地冻,组织冬季施工困难重重;从场地上看,处在市区闹市施工,各方面的干扰比较大;从人的因素看,部队正处于老兵退伍前夕,战士思想波动较大。针对这种情况,大队党委组织机关干部下连队,讲形势,讲任务,讲奉献。统一干部、战士的思想认识,振奋全体官兵精神,在关键时期做到思想不能散、工作不能松、干劲不能减、完成任务不能少。思想动员之后,广大指战员明确了完成任务的重要意义,胸中有了全局,大队上下情绪高昂。原计划春节探亲的同志推迟了探家,主动提出完成了任务后再探亲;患有慢性病的同志需要住院,也提出推迟住院;全体老兵表示要以完成任务的实际行动,站好最后一班岗。
       1978年1月9日,55大队正式开进施工现场,9个中队的指战员迎着刺骨寒风,冒着零下十五、六度的严寒奋战在北护城河上,拉开了北护城河治理一期工程大会战的序幕。
       在天寒地冻、任务重、时间紧、施工条件差、缺少土方挖掘机械及运输车辆的情况下,要想争速度、抢时间完成好施工任务,治河只能以人工开挖为主。

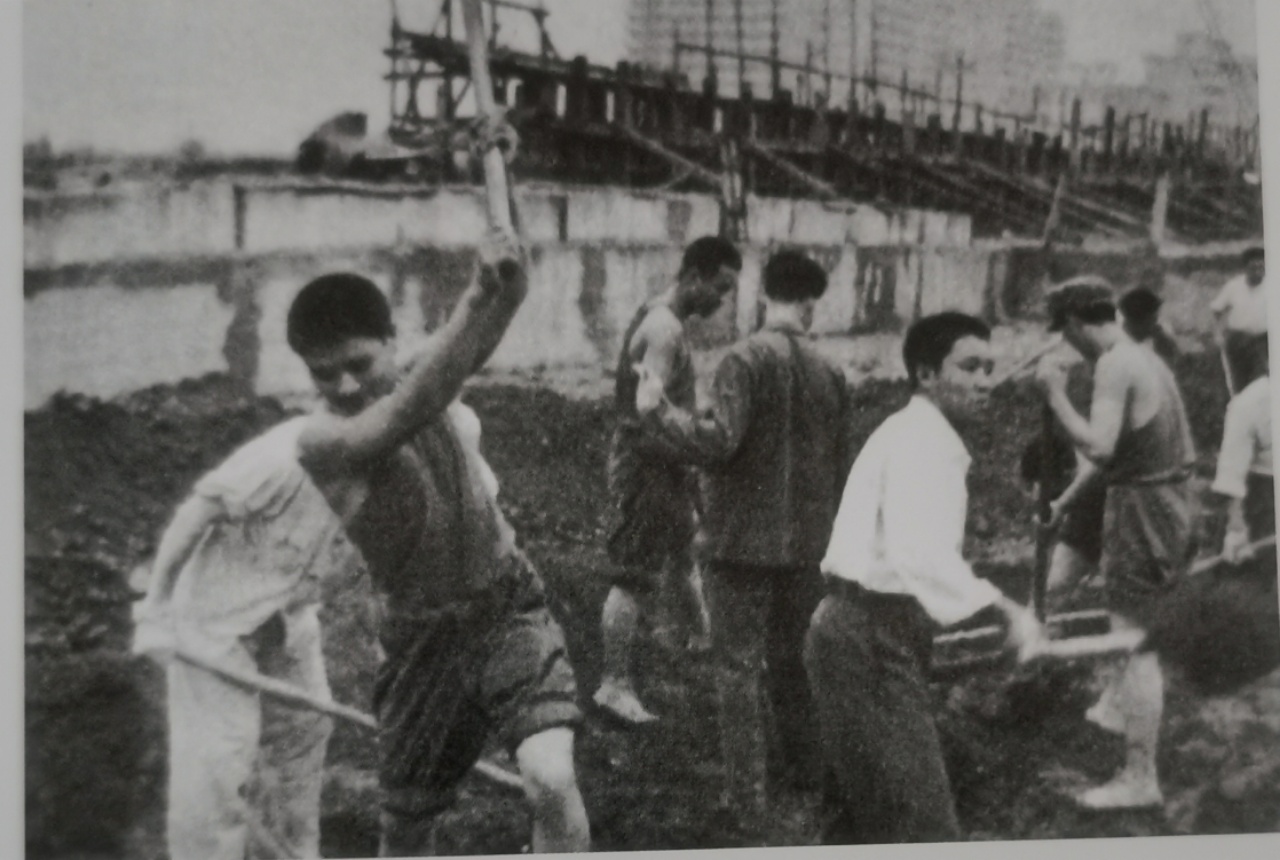

       全体指战员想为工程所想,急为工程所急。以大庆油田工人为榜样,有条件要上,没有条件创造条件也要上。虽是隆冬的三九天,工地上却是彩旗招展,一派热火朝天的繁忙景象。战士们顶着风沙,不畏严寒。河里的冻土挖不动,就用钢钎大锤砸,有时八磅大锤连打十几下还打不下碗口大的冻土块,但他们毫不气馁,以愚公移山的精神把冻土一点一地"啃"了下来。同志们说:"冻土再硬也不如我们的意志坚。"不少同志在严寒中只穿衬衣、背心,甩开膀子大干。手上磨出了血泡,都全然不顾。为解决运输车辆少的问题,战士们就大筐抬、小筐挑、手推车推。由于缺少装载机械,需要人工装车,在场地狭窄的情况下,就用"接力赛"的办法,从7、8米深的河底,用铁锹把土传送到地面再装车。施工中,许多中队为了加快进度,确保提前完成任务,以只争朝夕的精神,八小时内拼命干,八小时外做贡献,不但星期天照常干,而且加班加点搞突击,组织党员、团员、突击队进行夜战。有的不顾白天的疲劳,一鼓作气干到深夜12点。就这样,在全体参施人员的努力下,提前两天完成了20000多立方米的土方(绝大部分是淤泥)挖运任务。
       在明河段砂石垫层的施工中,由于没有大吨位的吊车将压路机吊下基坑进行碾压,大队党委果断决定,用人工突击夯实基底。为了抢工期,连夜组织部队进行人工夯实。大家手持木夯,按照区域实行包干,边夯实边推进,一鼓作气拿下2257立方米的砂石垫层夯实任务,为河床底板混凝土浇注争取了时间。
       在底板混凝土浇注施工中,为了保证冬季混凝土浇灌的质量,11中队中队长栗根常,带领战士们给刚浇灌的混凝土底板盖上了6层草帘子,加强了混凝土的冬季保温措施,以确保工程质量。
       新街口豁口跨河公路桥是北护城河治理工程中制约工期的要害关口。该桥地处交通要道,给施工带来很大困难。而正当公路桥施工进入紧张阶段,准备架梁和做桥头路面的时候,北京市有关部门突然决定,要在该桥附近增建过河人防通道及上水、污水、电信、电力等各种管线480多米。这些工程要与该桥同时施工,各种管线都集中在桥的周围,有的要架设在桥上,6条管线纵横相互交叉14处。人防通道深达11米,横穿河底。施工相互干扰很大,困难很多,各种材料也不能及时供应到位。这使本来就争分夺秒、赶工期的施工任务又平添了更大的工期压力。任务又增加了,困难又增多了,可关死后门的工期没有变。5月15日必须按原计划通车,6月15日全线通水的计划不能变。在这种情况下,大队党委发动群众献计献策,出主意,想办法。组成了由大队、区队、中队领导、技术干部、技术骨干参加的架桥指挥组,并集中了全大队的吊装人员,组成运梁、移梁、吊梁三个小组。架桥梁时,原计划采用滑动拖拉和人字扒杆的施工方法,预计要10天才能完成,后来采用了新的施工方法,提前了7天半完成了架梁任务。为了不使额外增加的任务影响工期,大队还抽调了一个中队的新兵加入到会战的行列,为施工现场增添了新的力量。经过参施指战员们150多天的艰苦奋战,终于胜利完成了北护城河治理一期工程任务。
       1978年6月15日上午,在北护城河松林闸上,基建工程兵第6支队隆重举行了河道疏浚通水庆祝大会,对参施的单位和指战员给予立功嘉奖的表彰。
       2、北护城河二、三期治理工程,1980年11月15日开工,1984月15日竣工。 北护城河二、三期治理工程,西起西直门北的河口,向东流经德胜门、安定门至东北城角(东直门北城角)护城河相接,河面宽度26米,最宽40米;全长5.9公里。主要工程任务是:沿北二环北侧(原立置)挖槽清土,砌筑挡墙,浇铺底板,修水坝,建水闸,河则构筑污水管道,架设沿线跨河公交桥等……。根据设计方案,工程依次逐步展开。为把工期往前赶,建闸、筑坝等施工同时进行。
       首先,在原河道基础上,挖槽清土创出工作面,然后,浇注10厘米厚的混凝土底板。同时,在河两侧砌筑高3~5档墙,并在挡墙外侧,安装排污管道。河道主要建筑物有松林安定门闸及向"四海两河"(北海、中海、南海、什刹海、金、长河)供水的铁棂闸和东直门闸。
       挖槽清土不是轻而易举的。安定门往东约1000多米一段河挖,硬是让参施指战员们艰苦奋战了一年多。这段需开挖的河道是近1米深的淤泥,酷似沼泽地。挖土机进不去,运输车进人要进去陷入泥里,拔不出腿来。面对这一困难,部队领导、支术、施工人员毫不气馁,共同研究,最终制定了先填埋石头、然后挖运的方案。就这样采取蚂蚁啃骨头的方法:填一段、段、清一段、运一段。在填石头、渣土中,在运输车下不去的下,指战员们用人工装,手推车运。为抢工期,每天施工10小时,几天下来,战士们双手磨起了水泡,双脚打起了斑茧,发酸、发痛、发软。就在这种困难面前,大家发扬不怕疲劳,乍战,敢打硬仗的作风,没人叫苦,没人喊累,硬是坚持白天车续干了一年多,才把这段难挖、难运、难清的烂泥塘河槽挖完。
       在决战烂泥塘的几百个日日夜夜里,指战员们把个人利益都抛在脑后,置之度外。在这段时间里,他们吃住工地,每天工作都10多个小时,从未休过节假日,从未歇过星期天。机运营50多岁的老营长马文松不顾年纪大,身体弱,坚持天天蹲在工地,及时发现问题,及时解决问题。在抢挖基槽期间,老伴生病,托付儿女们照顾后,自己也无暇回家看望。在一天夜里,为指挥突击挖槽清运不慎跌倒,腿脚都出现伤口,流出了鲜血。大家都劝他回家休息,可他就是不肯,只叫来卫生员包扎伤口后,继续坚持和大家一起突击挖泥抢运。连长徐海在司机紧缺的情况下,亲自顶班开车,并和战士们展开安全高产劳动竞赛。在他的模范作用下,连队创造了挖泥清运高产记录,受到部队首长的嘉奖和北京市市长的赞扬。
       根据河、污分治要求,自安定门到东北城角1700多米的河段两岸边墙外要埋设污水管道。由于这段河槽,地下水深,埋设管道遇到极大困难。若污水管不安装好,就影响挡墙施工。反之,挡墙不能施工,污水管找不准位置也无法安装。为解决两者间的矛盾,协调两者间的关系,指战员们就在施工挡墙的背面安管,在安管的同时砌墙。为保护污水管,使之不受外力挤压,管的外面要打包封。包封就是浇注一个横截面正四边形的混凝土盒子将管包起来。为方便下管和便于安装,就先打垫层,打完垫层后,将管下到垫层上,再立两侧和顶层模板进行混凝土浇注。但因场地狭窄,施工很不方便,支立模板时,都是人抬肩扛把模板运到基坑,然后支立模板,浇注包封混凝土。安装污水管时,往往将1.6~2米直径的水泥管下到安装位置后,由于地下水涌入快,很难将水排尽,致使在水中滑动,难以固定,管与管的接口难以对在一起,给安管带来很大困难。为了克服这一困难,战士们就采取筑坝、截段,用盆端、桶提,降一段水,打一段垫层,安一段污水管。为防止污水管左右摇晃,战士们站在管的两侧漫过膝盖的稀泥里使劲用钢钎支撑固定。就这样,硬是一根一根的固定,一段一段的将1000多米的污水管安装完成。
       东直门闸,是一个 L 形状闸,向南管控东护城河道流水,向东管控坝河、亮马河通水的闸门,地处重要位置。修建东直门闸,部队指战员可谓深入龙潭又下虎穴。建闸的位置河床表面淤泥深厚,河床以下地下水位高。挖闸基础,首先要清出淤泥。这里淤泥1米多深,挖土机是进不去的。指战员们只能下到齐腰深的、又脏又臭的泥水中清泥挖土。清完表层淤泥后,闸基础还要挖深4米多。这里地下埋有电力、电信等管线,供水、供气等管道,管网纵横交叉,错综复杂,稍有不慎就可能给国家和人民财产带来不可估量的损失。面对这一难题,指战员们发出了:"机械用不上,我们人工挖;时间不够用,我们不休息,不过节假日,一天当做两天干,两天任务一天完,不按时完成闸基开挖决不罢休!"的誓言。大家是这样说的,也是这样做的。1983年元旦,指战员没有休息,春节他们仍战斗在施工现场。为加快开挖闸基步伐,大家每天施工10多个小时,硬是用锹镐挖土,手推车装运,奋力完成了基坑开挖任务。 为制做自动闸门起臂机,指战员们奔赴全国多个省区联系厂家。经过比较,最后采用山东省水利局机械厂生产的起臂机。安装时,遇到闸门大,场地窄,难以吊装;起臂机和闸门难以挂扣等困难。面对困难,指战员不惧怕,不畏难,集思广益,群策群力,在指挥、技术、施工人员的共同努力下,在确保工程质量、安全生产的前提下,终于按期胜利完成东直门闸的施工任务。
       北护城河治理既有经济效益,又有社会效益。治理后的北护城河沿岸充分体现了人与自然的和谐相处。河道治理工程中,通过砌筑、护岸、清淤、建坝等手段,实现了河道行洪除涝、取水利用、交通航运等目的,这是河道治理的一般要求。
       随着经济的发展和和谐社会建设工程的推进,人们对河道的整治提出了新的目标要求,通过整治,不仅要实现河道的基本功能,更重要的是改善河道环境,为人们提供一个亲切怡人的休闲空间和绿化生态空间,达到人与自然的和谐发展;同时,要保持河道生物的多样性,要保持河道的自然特征及水流的多样化,这样既有利于保护河道水环境,又有利于提高河流自净能力,保证水生动植物的繁衍生息 。
       北护城河的治理,是实现河道治理新目标的具体诠释,以阶梯式跌水坝、河道生态型护岸和沿河生态景观绿化工程建设为切入点,以建设"水清、流畅、岸绿、通航"为原则,以"以人为本"的生态景观河道为目标,形成了一整套河道建设新思路。 北护城河的生态景观工程建设,恢复和改善了京城河道生态环境,大大提升了沿河两岸的综合功能和品位,获得了良好的经济、生态和社会效益,受到了社会各界的广泛赞誉。北护城河的治理体现了河道景观与人类、生物及周围环境的和谐,维护了人类与自然生态环境长期平衡相处的共同利益。基建工程兵北京指挥部为首都人民达到人水和谐、人水相亲的河道治理作出了贡献。 河道治理采用了生态护坡砖,这种砖呈六角棱形,用于安定门闸下游右岸护坡。安定门闸下游右岸属于坡度较大坡面较宽的斜面,采用六角护坡砖护砌既可以固坡护岸,还可以在护坡砖的正上方喷播草籽,形成了一道独具特点的"绿色拼图"景区。鱼巢砖则使用在河道接近设计水位的高度,防止水流对岸坡过度冲刷,同时利用鱼巢砖的特殊形状使河道两侧由直线变成了曲线。 松林闸深基坑支护方案的选择是根据施工现场的条件、外部环境、工期要求及资金情况等因素综合考虑的。松林闸深基坑支护方案采用了土钉墙+排桩+桩锚联合支护,技术上具有可靠性,施工上具有可行性,节省了资金,保护了环境,保证了工期,是体现"以人为本"河道治理理念的最佳选择方案。 北护城河综合治理过程中在河道两侧修建景观栈桥16座、码头5座、园路8600米、亲水平台8座,这些均是人水相亲、人水和谐的基础设施。栈桥可将行人置于水面中央,码头是游人乘船的安全踏板,园路是在河道两侧遛弯的安全地带,亲水平台则是周边居民百姓临水嬉戏的最佳场所。
       北护城河在治理过程中,在绿化布置上按照植物的品种搭配采取分段方式,修建了4处工程亮点、8个绿化景区。实现了北护城河三变的治理目标:
       一变:将治河与截污治污相结合,建设"健康的河;
       二变:将治河与净化水质相结合,建设"生态的河" :
       三变:将治河与景观营造相结合,建设"亲水的河"。
       北京北护城河经过京城铁军5年的艰苦奋战,胜利的完成了治理任务。整个工程竣工后,经北京市有关部门检查验收,工程完全符合设计要求,质量定位优良。
       五、北护城河新貌

今年 4 月 15 日,我专程到北护城河西直门至新街口豁口段游览。
       从原首钢轧钢厂(现中国铝业)处进入北二环路和北护城河之间的隔离带,就像进入了一个大花园,鲜花盛开,绿树成荫,游人络绎不绝。打拳的、跳舞的、唱歌的、散步的……,一派生机勃勃的景象。
       北护城河流水清澈如镜,两岸绿树成行,处处花香鸟语,胜似江南水乡。
       下面是我照的几张照片供大家分享: 大戏演出成功,精彩还在后面。
